Vervanging elektriciteitsleiding in de omgeving Veenmos - Pijlkruid te Kampen.

De levering van elektriciteit kan tijdens dit onderhoud soms onderbroken worden. Zo kunnen onze mensen veilig werken. Wij bedanken u voor uw begrip.

Pagina laatst bijgewerkt op: 25 april 2023, 17:06

  • Verwachte startdatum

    29 november 2021
  • Verwachte einddatum

    29 juli 2022
  • Status

    Afgerond
  • Type werkzaamheden

    Vervanging elektriciteitsleiding
  • Beweegreden

    Dit doen we vanwege de verouderde kabels die hun maximale capaciteit hebben bereikt. Om ervoor te zorgen dat de elektriciteitslevering betrouwbaar en veilig blijft gaan we nieuwe kabels in de grond leggen. Het elektriciteitsnet moet namelijk ‘verzwaard’ worden zodat we de levering van elektriciteit ook in de toekomst kunnen blijven garanderen.Lees meer over werkzaamheden
  • Plaats

    Kampen
  • Omgeving

    Veenmos
  • Provincie

    Overijssel
  • Betrokken partijen

    Enexis Netbeheer Siers
Loading Map

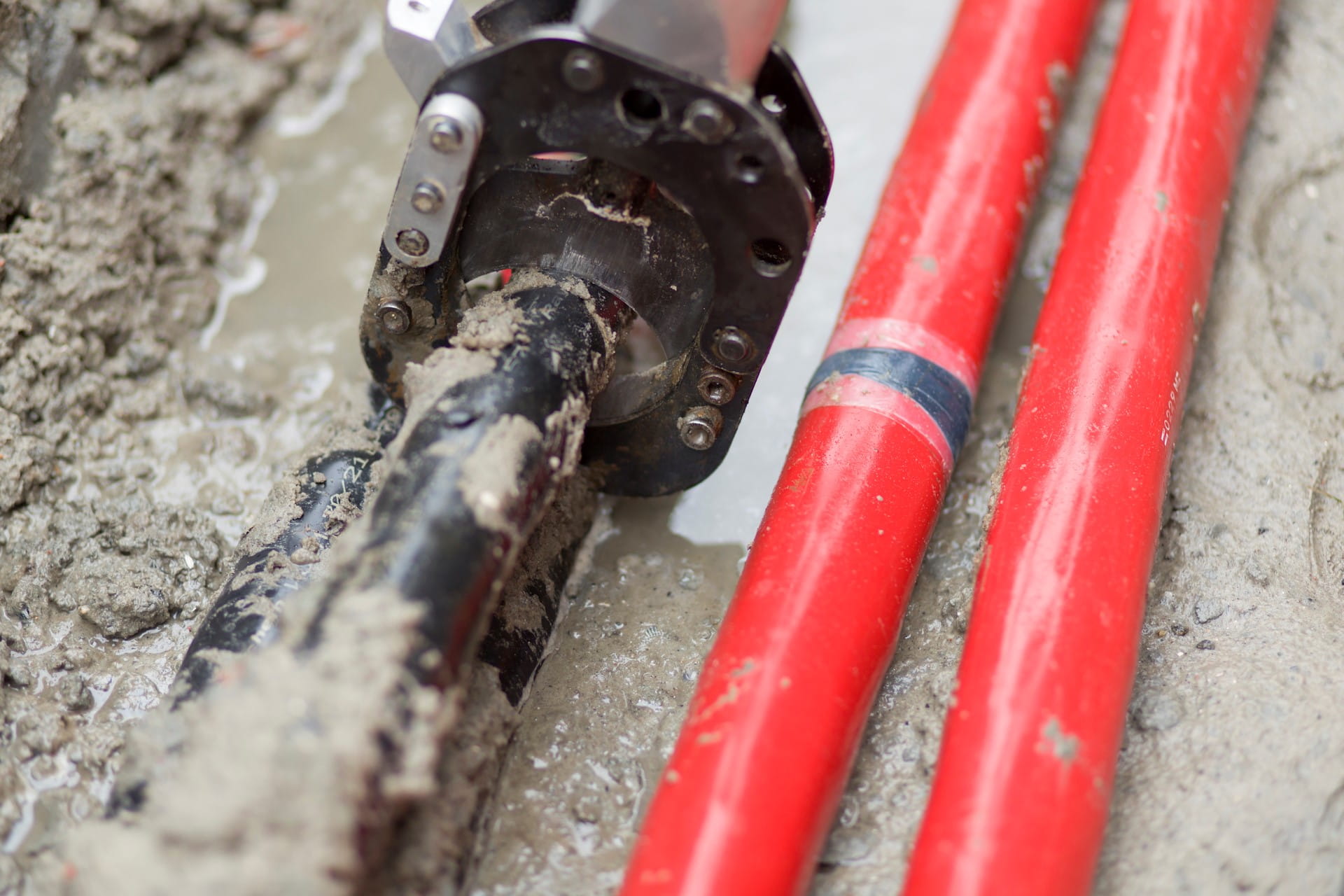

Kabels in de grond

Werkzaamheden

Wat gaan we doen?

De huidige kabels in de wijk zijn verouderd en hebben hun maximale capaciteit bereikt. Om ervoor te zorgen dat de elektriciteitslevering betrouwbaar en veilig blijft gaan we nieuwe kabels in de grond leggen. Het elektriciteitsnet moet namelijk ‘verzwaard’ worden zodat we de levering van elektriciteit ook in de toekomst kunnen blijven garanderen.

Moeten wij voor deze werkzaamheden in uw huis of op uw terrein zijn? Dan maken wij op tijd een afspraak met u. We zorgen ervoor dat uw woning altijd bereikbaar blijft.

Projectfasen

De werkzaamheden zullen uitgevoerd worden in drie fasen. Hieronder leest u in het kort wat elke projectfase inhoudt.

Fase 1:

In fase 1 van het project worden er nieuwe kabels aangelegd in de wijk. Deze kabels worden voornamelijk aangebracht in het trottoir langs de woningen. Deze kabels dienen ter vervanging van de huidige kabels.

Fase 2:

In deze fase worden de huisaansluitingen 1 voor 1 overgezet op de nieuwe kabels die gelegd zijn in fase 1. Hiervoor moet er een nieuwe aansluitkabel gelegd worden vanaf de hoofdkabel naar uw meterkast. Voor deze werkzaamheden moeten we graven door uw privégrond en de kabel afmonteren in uw meterkast. Om de overlast van deze werkzaamheden zoveel mogelijk te beperken, wordt er met u van te voren persoonlijk contact opgenomen.

Fase 3:

In deze fase van het project zijn alle huisaansluitingen overgezet op de nieuwe kabels. De oude kabels worden nu niet meer gebruikt en worden daarom verwijderd uit de grond.

Mogelijke overlast

Wanneer wij bij u in de straat aan het werk zijn, heeft u misschien even geen elektriciteit. Onderbrekingen zijn altijd op werkdagen tussen 7.30 en 17.00 uur. Is er bij u een onderbreking nodig, dan krijgt u hier op tijd bericht over.

Verder kunt u werkverkeer in de straat verwachten, kan het zijn dat er minder parkeergelegenheid is en dat uw kliko (als u die heeft) op een andere plek wordt geleegd. Wij begrijpen dat dit niet prettig is en doen er alles aan om de overlast zoveel mogelijk te beperken.

Planning

Hieronder wordt per fase een indicatie gegeven van de startperiode. Vanwege de omvang het project en externe factoren is het niet mogelijk een exacte datum te benoemen.

  • Fase 1: verwachte startperiode: november 2021
  • Fase 2: verwachte startperiode: 1e kwartaal 2021
  • Fase 3: verwachte startperiode: 2e kwartaal 2022

    We verwachten dat de totale werkzaamheden voor de bouwvak 2022 gereed zijn.

Meer informatie

Kijk voor actuele informatie op deze pagina hier zal o.a. de planning regelmatig bijgewerkt worden.

Tijdens de werkzaamheden kunt u tevens een van de werknemers buiten benaderen om uw vraag te stellen. Een van hen zal u dan te woord staan en indien nodig in contact brengen met de uitvoerder.
