Zwolle Noorderkwartier en omgeving
Pagina laatst bijgewerkt op: 10 juni 2025, 15:05
Meer informatie
- Verwachte startdatum30 juni 2025
- Verwachte einddatum31 oktober 2025
- StatusGepland
- Type werkzaamhedenVervanging gasleiding
- BeweegredenGasnet optimaliseren en gasstation verplaatsenLees meer over werkzaamheden
- PlaatsZwolle
- OmgevingZwolle Noorderkwartier en omgeving
- ProvincieOverijssel
- Betrokken partijen
- Enexis Netbeheer
- Siers

Werkzaamheden
- Verleggen van lage- en hogedruk gasleidingen
- Maken van 2 gestuurde boringen
- Verplaatsen van bestaand gasstation naar de Menno Coehoornsingel
- Plaatsen van nieuw gasstation aan de Eikenstraat
- Graafwerkzaamheden voor het vervangen van gasleidingen in de straat en onder de stoep
Mogelijke overlast
Gebruik gas en elektriciteit
De werkzaamheden die wij uit gaan voeren hebben geen gasonderbreking als gevolg. Uw verwarming blijft werken en u heeft altijd warm water. U kunt gewoon gebruik blijven maken van elektriciteit.
Bereikbaarheid
Tijdens de werkzaamheden kunt u werkverkeer of graafmachines tegenkomen in uw straat. Door duidelijke alternatieven te bieden hopen wij de overlast zoveel mogelijk te beperken. We plaatsen op tijd aankondigingsborden en mogelijk wordt uw straat tijdelijk afgesloten voor autoverkeer. Verkeer kan tijdelijk worden omgeleid. Bij extreme overlast ontvangt u een brief van ons met aanvullende informatie. Woningen en bedrijven blijven bereikbaar.
Vuilcontainer
Uw vuilcontainer wordt tijdens de werkzaamheden gewoon opgehaald. Zijn er werkzaamheden voor uw huis, dan kunt u onze medewerkers vragen waar de container dan het beste geplaatst kan worden.
Overig
U kunt mogelijk last hebben van trillingen of lawaai.

Wat moet u nog meer weten?
Planning werkzaamheden
Na overleg met aannemers Siers is de planning iets gewijzigd. De werkzaamheden starten later dan we hebben gecommuniceerd in de brief naar bewoners. De actuele planning ziet er als volgt uit:

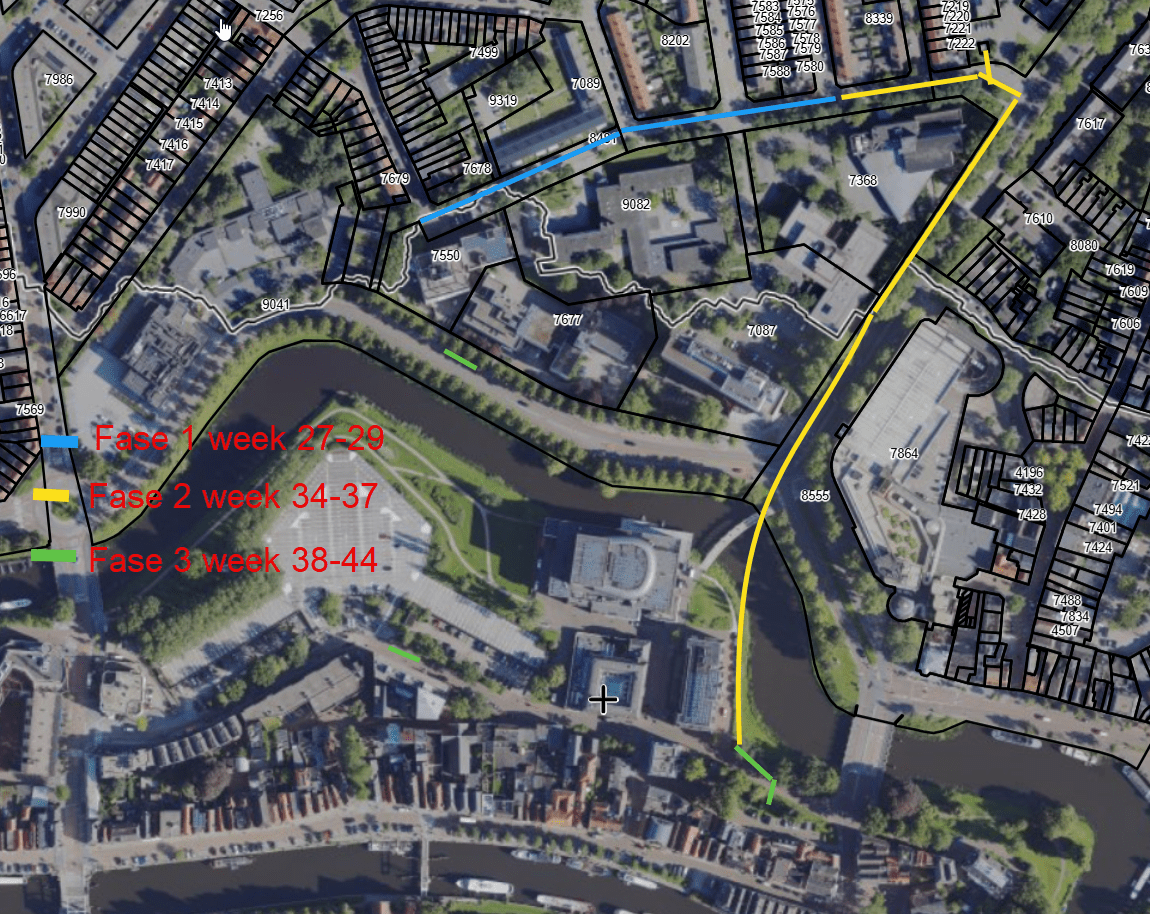

- Blauw - Fase 1 van 30 juni t/m 25 juli 2025 (voor de bouwvakantie) - leggen hoofdleiding in Eikenstraat;
- Geel - Fase 2 van 18 augustus t/m 12 september 2025 - plaatsen gasstation in Eikenstraat en gestuurde boringen in Van Wevelinkhovenstraat naar gasstation in Eikenstraat;
- Groen - Fase 3 van 15 september t/m 31 oktober 2025 - leidingwerk en gasstation plaatsen in Menno van Coehoornsingel en Assiesstraat.
De verwachting is dat eind week 44 de werkzaamheden gereed zijn. Dit is voor een deel afhankelijk van bijvoorbeeld de weersomstandigheden. Bij een opbreekverbod vanuit de gemeente kan er niet gewerkt worden. Hierdoor is het erg moeilijk om een exacte planning te maken.
Meer informatie
Wilt u graag weten wanneer er gewerkt gaat worden bij u in de straat, dan kunt u voor meer informatie terecht op de locatie bij Daniel Ceelen van Siers Leiding-Montage Projecten B.V.
